Слюсарь требовал доделать работы на Вавилова до конца года
Реконструкцию улицы Вавилова обещали завершить до конца 2025 года. Обновленная дорога должна связать Суворовский микрорайон с центром Ростова, уменьшив количество пробок и сократив путь. Успевают ли власти доделать работы, выяснил корреспондент 161.RU.
Реконструкция Вавилова затронула участок от Особенной улицы до улицы Сосновой. Проект предполагает строительство транспортной развязки Особенная — Вавилова — Королёва. О том, что двухполосную улицу Вавилова надо расширять, заговорили практически сразу после начала заселения Суворовского. Вавилова не справляется с трафиком большого микрорайона, и на участке от Сосновой до Королёва горожане ежедневно стоят в пробках. Реконструкция связана с судебными скандалами. Для того чтобы расширить дорогу, властям пришлось выкупать дома жителей и сносить их. Всего под изъятие попало более 130 участков. На реконструкцию потратили 9 миллиардов рублей.
Еще в марте 2025 года, инспектируя работы на Вавилова, Юрий Слюсарь потребовал завершить реконструкцию до конца 2025 года. В администрации Ростова корреспонденту 161.RU сообщили, что успевают к этому сроку.
«В настоящее время работы по реализации проекта ведутся без отставания от графика производства работ», — рассказали чиновники.
Урбанист Артемий Зайцев, побывавший недавно на месте реконструкции, предположил, что полностью закончить их к концу года не успеют.

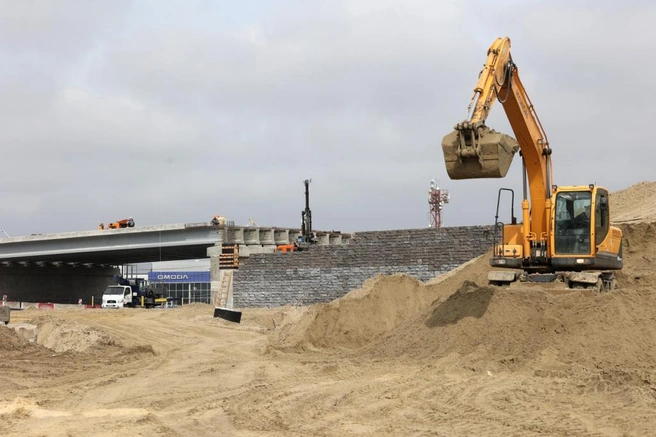

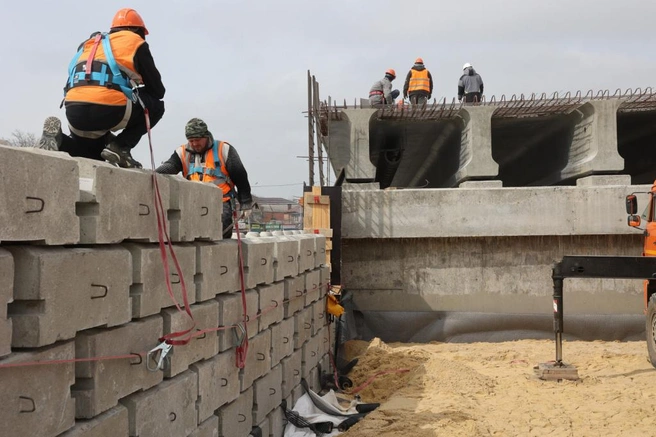

«Одно дело — открыть движение, а другое дело — закончить все работы. Работы там на самом деле много еще остается. Если мы возьмем участок от Сосновой до Орбитальной, он почти готов. Там остается доделать тротуары и боковые проезды. Если мы возьмем участок от Орбитальной до Вавилова, включая путепровод над Вавилова, то там сделано чуть больше половины, по моему мнению. Там еще не закончено возведение высокой насыпи, не построены до конца подпорные стенки для этой насыпи. И это не считая других вещей, к которым даже не приступали. Я имею в виду тротуары и боковые проезды», — говорит в беседе со 161.RU Артемий Зайцев.

Урбанист предполагает, что движение сначала откроют по центральной части улицы Вавилова, но боковые проезды и тротуары еще будут доделывать.
«Я полагаю, дорогу будут открывать по частям. Сначала будет готова часть от Сосновой до Орбитальной, потом будет открыта центральная часть от Орбитальной до Вавилова, и потом еще долго-долго будут делать боковые проезды и тротуары», — рассуждает Зайцев.
Он добавляет, что на транспортную доступность Суворовского микрорайона сильнее бы повлияла реконструкция улицы Орбитальной. В таком случае Суворовский был бы оптимально связан еще и с Северным жилым массивом.
«Если мы строим Орбитальную, расширяем Оганова, мы получаем намного больше полос движения, и мы получаем намного большую пропускную способность, чем строительство Вавилова. Вавилова — очень сложная дорога из-за больших перепадов высот. Поэтому она такая дорогая. Она дороже, чем Орбитальная. Я считаю, что строительство улицы Орбитальной было намного важнее, чем строительство улицы Вавилова», — уверен Артемий Зайцев.
Он говорит, что улицу Орбитальную смогли бы расширить на большее число полос, чем расширили Вавилова. Если Вавилова стала четырехполосной дорогой, то на Орбитальной полос могло быть шесть.
«Сейчас эта стройка будет заканчиваться долго и мучительно. Ее всё равно закончат, я уверен. Большая часть от всего объема работы уже сделана. Но потом надо, конечно же, делать Орбитальную», — говорит урбанист.
По его словам, если бы изначально власти выбрали для реконструкции Орбитальную, то по ней можно было бы вести ветку скоростного трамвая. Подошла бы и параллельная ей улица Расула Гамзатова. Улица Вавилова рискует быть перегруженной, если по ней еще пустят скоростной трамвай.
К тому же, как говорит Зайцев, реконструкция Орбитальной была бы в два раза дешевле, чем Вавилова. Но власти почему-то всё равно выбрали более дорогой проект.
«Я признаю, что реконструкция Вавилова — проект очень большой, красивый. Соответствует генплану, там кто-то нарисовал улицу Вавилова как улицу магистрального движения. Но если честно, то надо было начинать с более важных улиц», — заключает урбанист.

Изначально завершить реконструкцию улицы Вавилова планировали в 2024 году, но позже срок перенесли на 2025 год. Намеченного графика придерживаются и сейчас. В начале 2022 года администрация Ростова начала выкупать участки, мешающие расширению дороги, а саму стройку начали в 2023 году.
