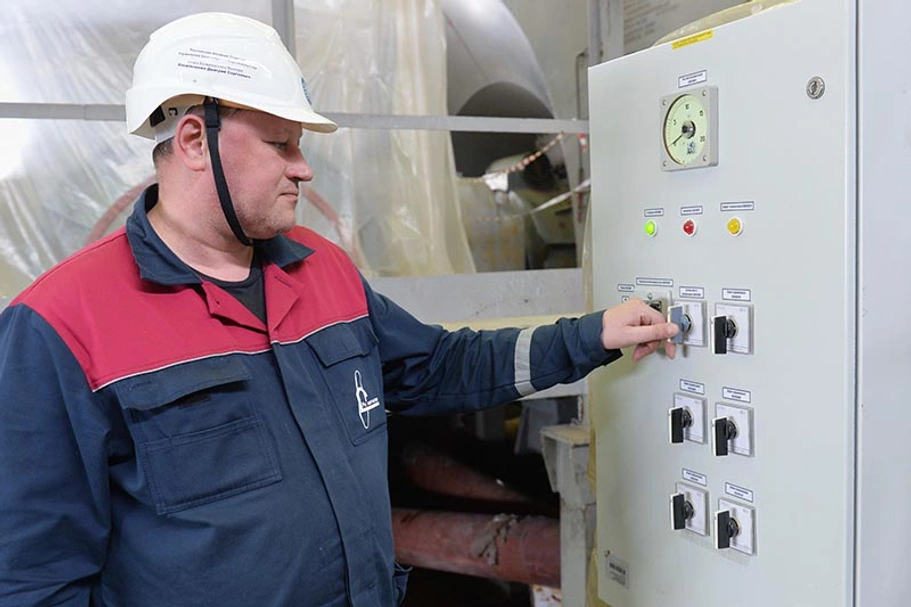

25 мая в 11:31 в машинном зале пускового энергоблока №4 Ростовской АЭС турбину поставили на валоповорот. Это один из важнейших этапов подготовки четвертого энергоблока станции к началу выработки электроэнергии. По словам заместителя начальника турбинного цеха второй очереди Александра Синяпкина, это сделано для того, чтобы проверить правильность сборки и центровки всех элементов проточной части турбины, а также соответствия ее осей с валом генератора.
– С помощью специального электродвигателя вал турбоагрегата вращается со скоростью один оборот в семь минут. Этого достаточно, чтобы убедиться в том, что турбина смонтирована в соответствии с действующими правилами и нормами, – пояснил Александр Синяпкин.
Проверка турбины – еще один шаг для обеспечения своевременного энергетического пуска энергоблока, как отметил вице-президент по проектам в России Группы компаний ASE Алексей Дерий.
– Постановка турбины на валоповорот демонстрирует высокую техническую готовность турбоагрегата и его вспомогательных систем к выполнению испытаний в период проведения холодно-горячей обкатки реакторной установки, – подчеркнул он.
Кроме того, во время подготовки турбоагрегата к постановке на валоповорот были проведены работы для обеспечения готовности механического и электротехнического оборудования вспомогательных систем.
Подготовка к пуску четвертого энергоблока продолжается. Впереди – промывка конденсатно-питательного тракта, набор вакуума на турбине, опробование турбо-питательных насосов. Как сообщили в управлении информации АЭС, эти работы должны быть завершены для обеспечения условий вывода турбоагрегата на «холостой ход» (1500 об/мин) на этапе энергетического пуска энергоблока, который намечен на конец 2017 года.
Ростовская АЭС является филиалом АО «Концерн Росэнергоатом». Предприятие расположено на берегу Цимлянского водохранилища в 13,5 км от г. Волгодонска. На АЭС эксплуатируются реакторы типа ВВЭР-1000 с установленной мощностью 1000 МВт. Энергоблок №1 введен в промышленную эксплуатацию в 2001 году, энергоблок №2 – в 2010 году, энергоблок №3 принят в промышленную эксплуатацию 17 сентября 2015 года. Ведется строительство энергоблока №4.
Подробная и оперативная информация о радиационной обстановке вблизи АЭС России и других объектов атомной отрасли представлена на сайте Russianatоm.ru.
